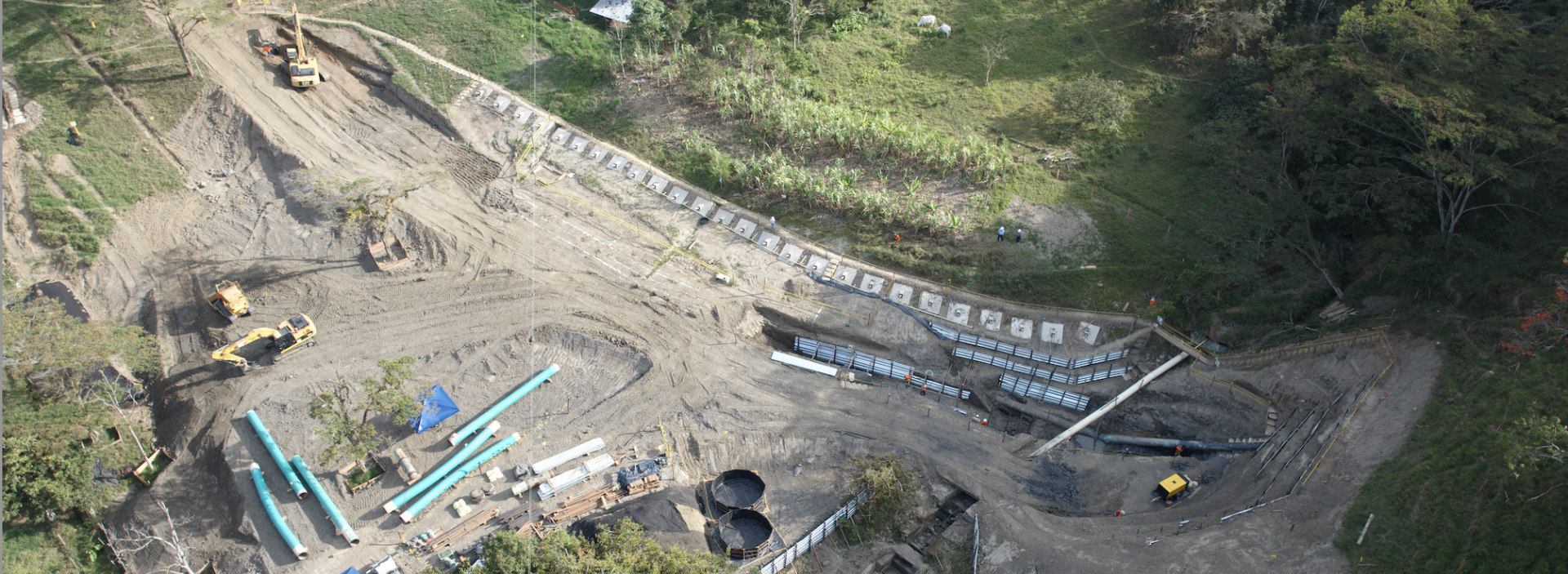

Excavación + corte + empalme: más de un año de planeación
Este 9 de abril, durante la parada programada del oleoducto, se llevaron a cabo las obras finales del cambio de un tramo de 100 metros de tubería en el PK 79, en Miraflores, Boyacá.
Un riesgo por clima y fuerzas externas, asociado a un empuje de suelos, fue identificado en la zona del PK 79 + 795, en la vereda La Chapacía, en Miraflores, durante una inspección realizada en 2023.
Desde entonces, Ocensa dio inició a un proceso de alta complejidad operativa, que involucró diferentes equipos de trabajo y actividades de ingeniería, planeación, diseño, análisis y geotecnia, que fue planeado y desarrollado desde hace más de un año, como parte del plan de Integridad y Mantenimiento de la compañía.
Las actividades preliminares se desarrollaron en la zona de acuerdo según el plan establecido y finalizaron en la parada programada del oleoducto del 9 de abril, durante la cual se realizaron, en un periodo de 45 horas, tareas pendientes que incluían, entre otras, el drenaje del crudo, y el corte y empalme con el tramo nuevo que ya está construido para concluir con el restablecimiento de la operaciones de manera segura.
Te contamos, paso a paso, cómo ha sido el desarrollo de este importante proyecto.
Excavación, corte y empalme
Juan Diego Colonia, Gerente de Oleoductos de Ocensa, explica el proceso y las obras que se realizaron durante el proyecto.
Transporte de tubería
Con camión grúa se realizó el traslado de los tubos desde Vasconia hasta el punto de la obra. Una tarea compleja debido al estado de las vías, que requirió además articulación con diferentes áreas y equipos de trabajo para garantizar la seguridad de la actividad.
Entrenamiento OQ program
En la etapa de entrenamiento se realizó la capacitación del personal en procesos relacionados con la intervención en la zona, así como su aseguramiento y la validación de conocimiento, competencias y calificación a través del OQ Program.
Planeación operativa
La planeación operativa involucró el alistamiento de las actividades preliminares necesarias para la realización de las obras, incluyendo traslado de tubería, ensayos no destructivos y pruebas hidrostáticas, entre otras.
Bolsa de aire
Esta intervención contó con una particularidad en el manejo de la burbuja de aire, debido a que la estación Miraflores no cuenta con desaireadores, por eso se tuvo que realizar un procedimiento especial para asegurar un movimiento del aire en condiciones seguras.
Cuarto de control
La interacción de los equipos en campo con el Cuarto de control en Bogotá fue crucial para la toma de decisiones, asegurando el desarrollo exitoso de las actividades en la zona de la obra.
Drenaje durante cambio de tubería PK 79
El drenaje del crudo es crucial en el momento en que se realiza el corte en la tubería, por eso se ha preparado una infraestructura adecuada entre piscinas, corralejas, colapsibles, tuberías y mangueras, para garantizar su flujo y almacenamiento en condiciones seguras.
